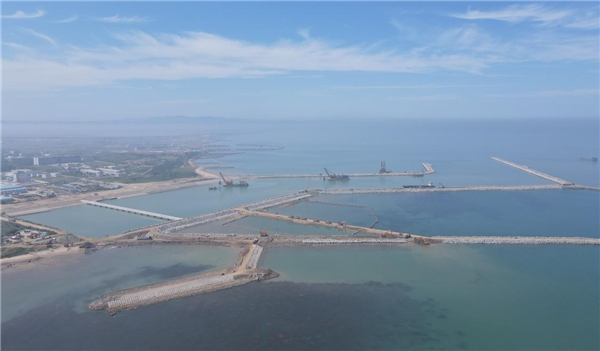

6月24日,中建筑港集團有限公司承建的華能石島灣核電廠取排水工程高溫堆順利實現通水功能,這一節點目標實現為高溫氣冷堆核電站示范工程按期投產提供了堅實有利的保障。
石島灣核電站是全球首座將四代核電技術成功商業化的示范項目,也是中國“十二五”獲批的第一個核電項目。其中高溫氣冷堆采用我國自主研發的世界領先核電技術,也是華能集團首個核電項目。中建筑港集團有限公司承建高溫堆取排水工程相關構筑物施工,取排水工程作為核電站最終熱阱,在凝汽器中冷卻二回路蒸汽,在整個核電站起到舉足輕重的作用。其主要原理是將海水通過取水構筑物引入常規島凝汽器,經過循環后海水經過排水構筑物排入大海。此次高溫堆實現通水功能是將滿足通水最小斷面內取排水構筑物及明渠疏浚施工完成。
自2020年7月16日開工以來項目部科學管理、合理組織提前50天完成了與通水相關的全部施工內容。施工過程中嚴格執行核電廠安全與質量管理制度,做精做細每一道工藝,累計完成土工墊鋪設25.7萬平,塑料排水板打設22.4萬延米,擠密砂樁打設3萬根,塑性混凝土防滲墻完成996米,石料拋填80萬方,扭王字塊安裝3.2萬塊,其中冬季施工的塑性混凝土防滲墻通過施工優化解決了塌孔、堤身狹窄等不利因素,為排水口提前完工奠定堅實基礎。同時塊體預制混凝土澆筑采用傳送帶輸送,施工效率較傳統工藝提升50%以上。
為更好推進項目建設,中建筑港集團在項目上積極開展黨建共建活動,以黨建促生產,通過黨建活動提升凝聚力及現場管理水平。以黨建為引領施工過程中持續優化施工工藝,講安全、保質量、抓進度以核電廠“四個凡事”—凡事有章可循,凡事有據可查,凡事有人負責,凡事有人監督為準則,切實打造核電品牌工程。
(通訊員:李哲)


轉自:瀟湘晨報
