• 中鐵電氣化局承建的雅萬高鐵接觸網全線貫通


    中國產業經濟信息網   時間:2023-05-08





      當地時間4月27日17時30分,中國中鐵旗下中鐵電氣化局承建的雅萬高鐵接觸網全線貫通,為下一步線路送電和聯調聯試奠定了基礎。

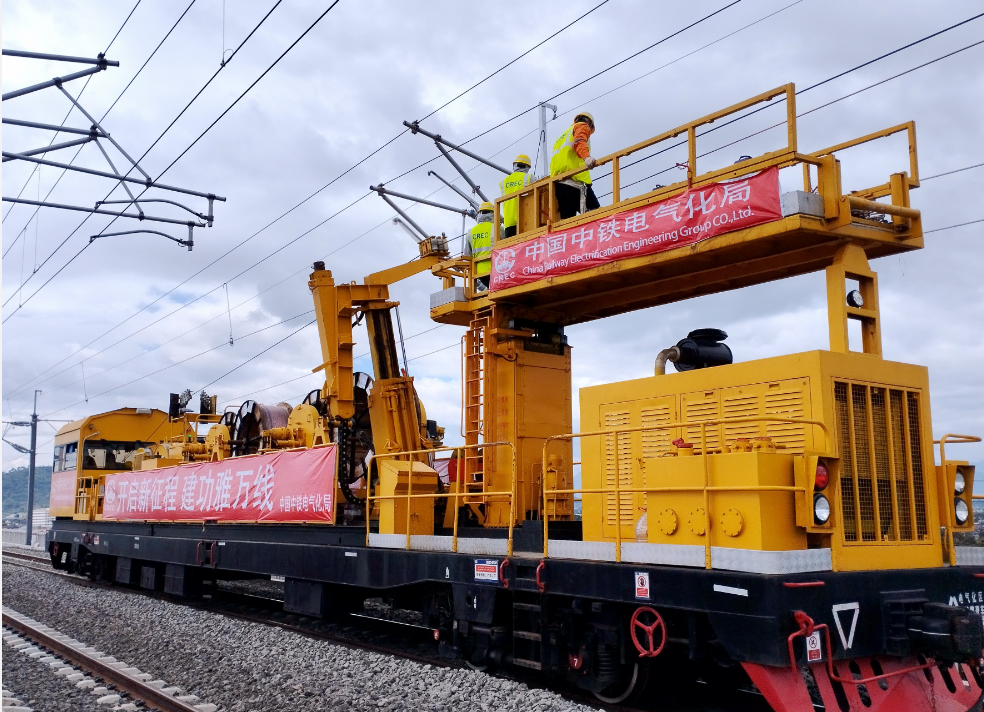

    雅萬高鐵德卡魯爾-帕達拉朗區間接觸網專業靜態驗收


      雅萬高鐵正線長142.3公里,最高設計時速350公里,連接印尼首都雅加達和第四大城市萬隆,是“一帶一路”建設和中印尼兩國務實合作的標志性項目。


      接觸網導線是架設在鐵路線路上空,為高鐵線路輸送電力的“大動脈”,其施工質量直接影響著列車的運行速度和安全穩定。


      雅萬高鐵全線采用由中國制造的恒張力架線車架設接觸網導線,架線車采用全數字控制系統和人機對話界面,作業操控方便快捷,架設的接觸網導線每米平直度精度整體控制在0.05毫米以內,可有效保證施工質量,提高施工效率。


    雅萬高鐵哈利姆至卡拉旺區間接觸導線架設


      自2022年10月19日啟動架線以來,中鐵電氣化局參建者堅持攻堅克難,明確施工重點環節,把控關鍵工序,緊盯鋪架進度,動態調整施工方案,積極協調恒張力架線車作業計劃,優化施工組織,加強資源配置,挑選技能強技術優的作業人員組建專業的架線班組,采取輪班和流程化作業,實現架設導線24小時內,完成定位裝置和吊弦安裝等后續工序,最終于軌道鋪通后25天完成全線接觸線架設任務,達到靜態驗收條件,助力實現雅萬高鐵的高質量建成。


      據悉,雅萬高鐵項目是我國高鐵首次全系統、全要素、全產業鏈在海外落地項目,建成后,雅加達到萬隆的車程將由現在的3個多小時縮短至40分鐘左右。
